五十里副離岸堤(No115)工事の状況
2021年7月1日

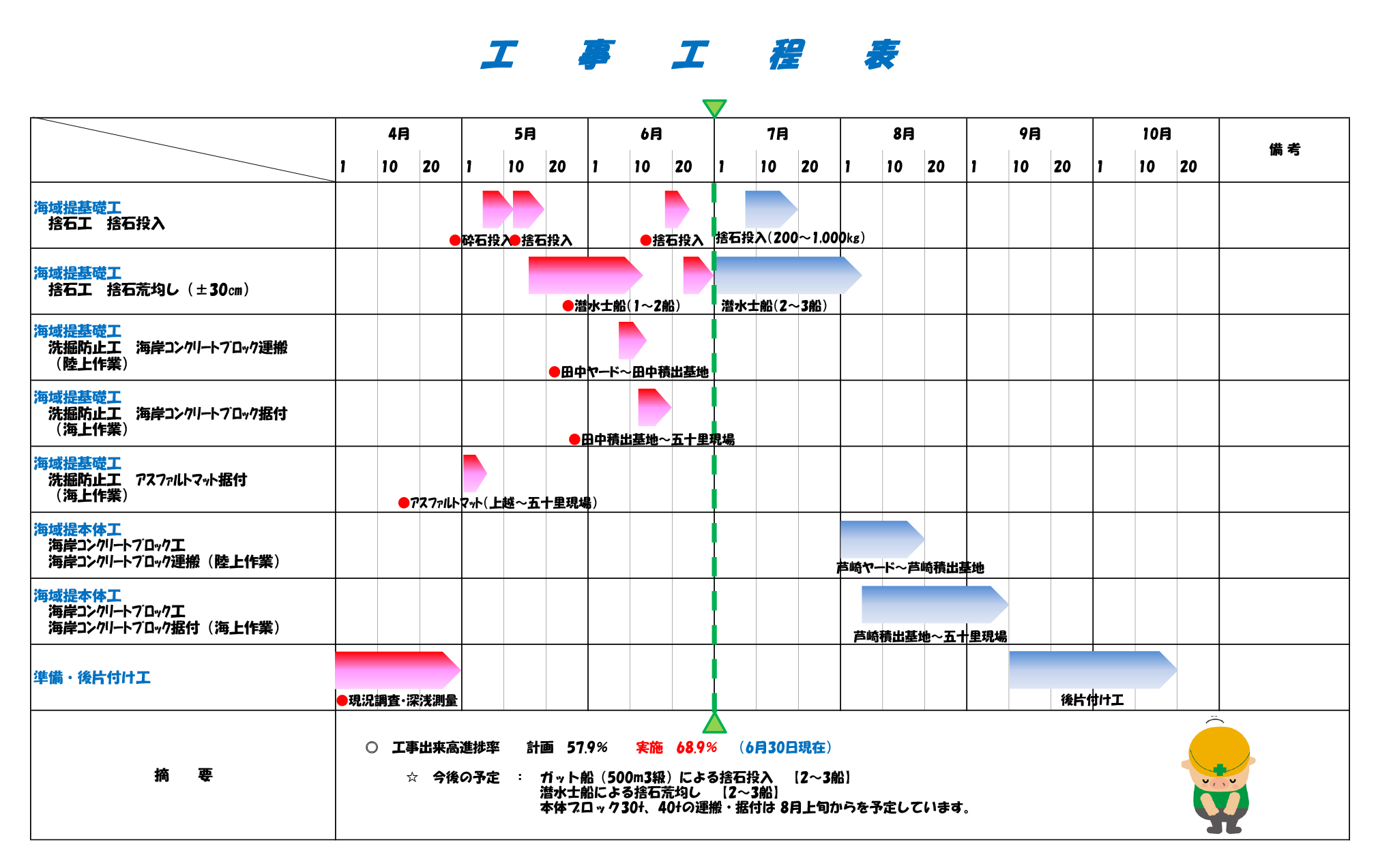

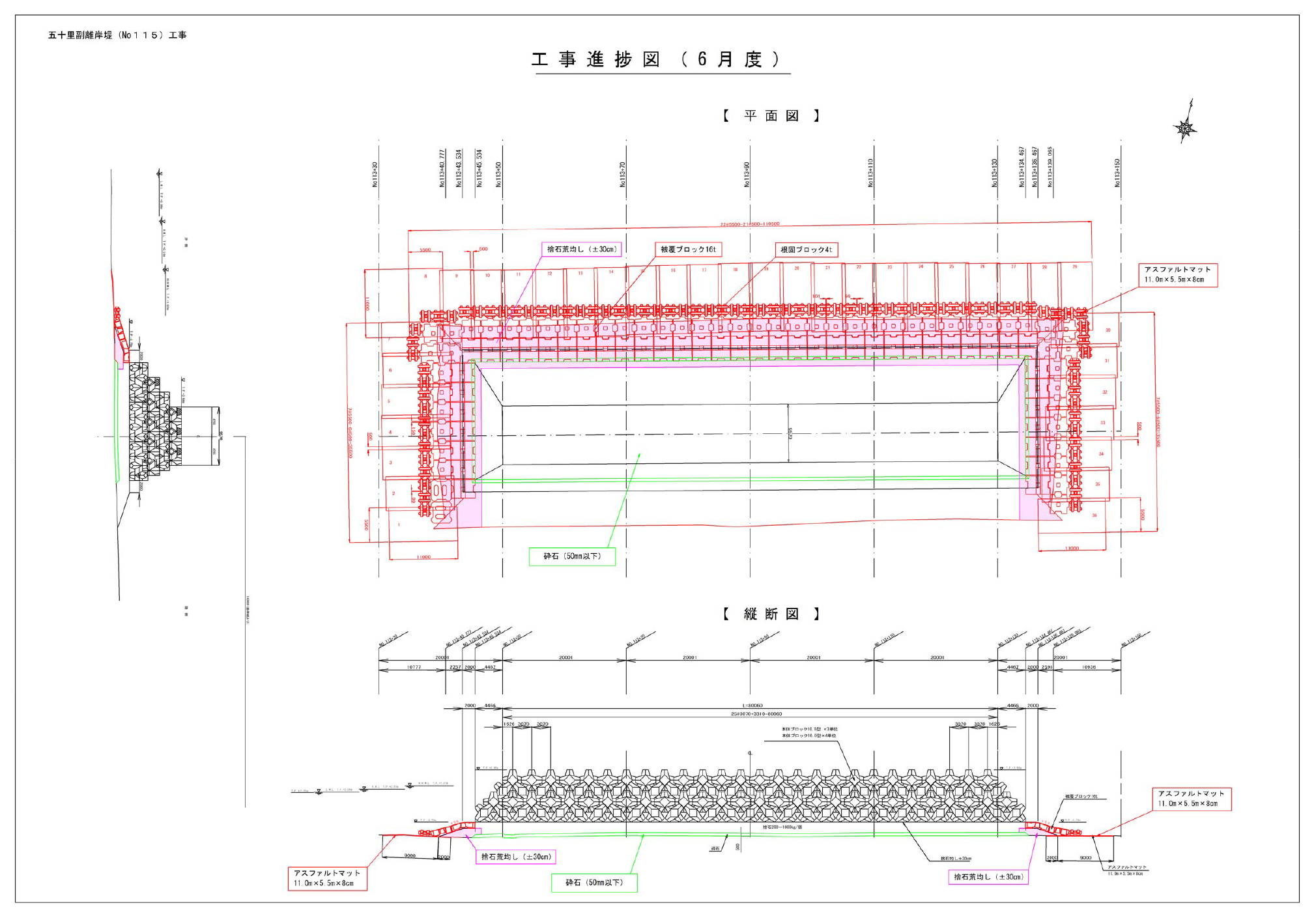

新しい工事工程表と工事進捗図を開示します。

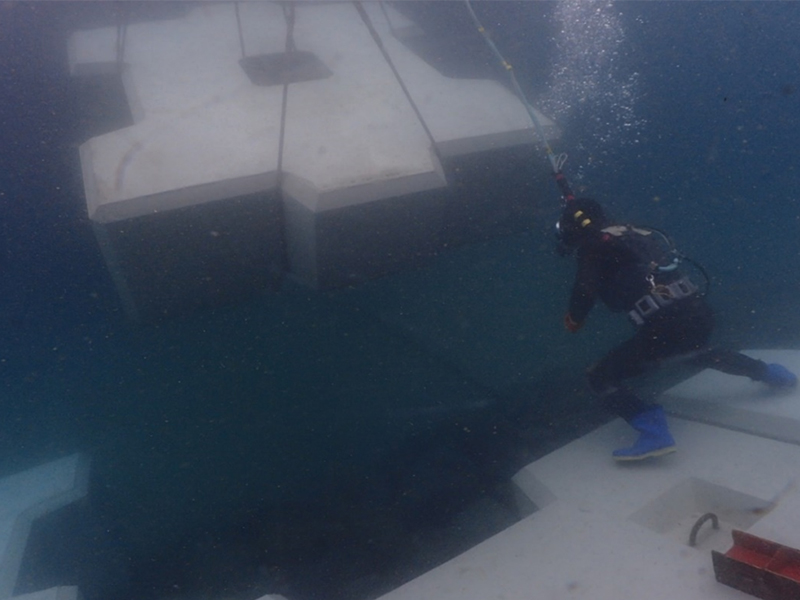

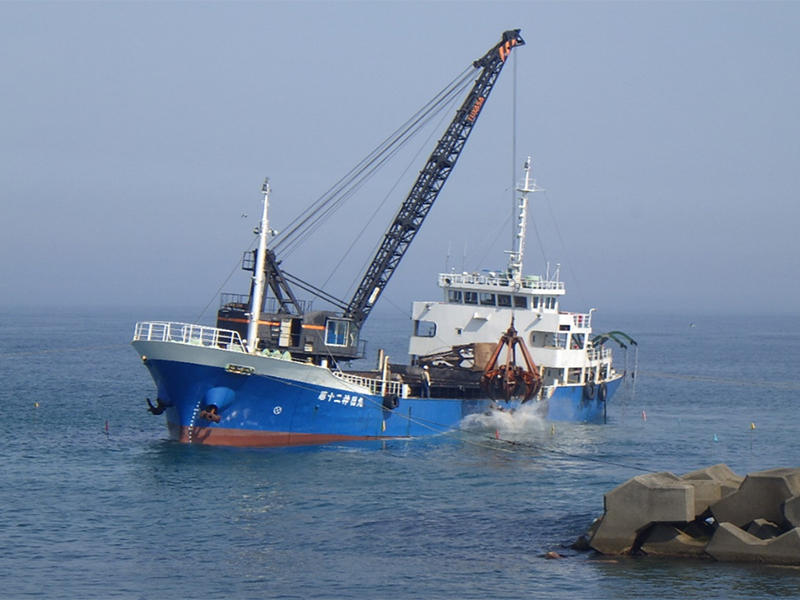

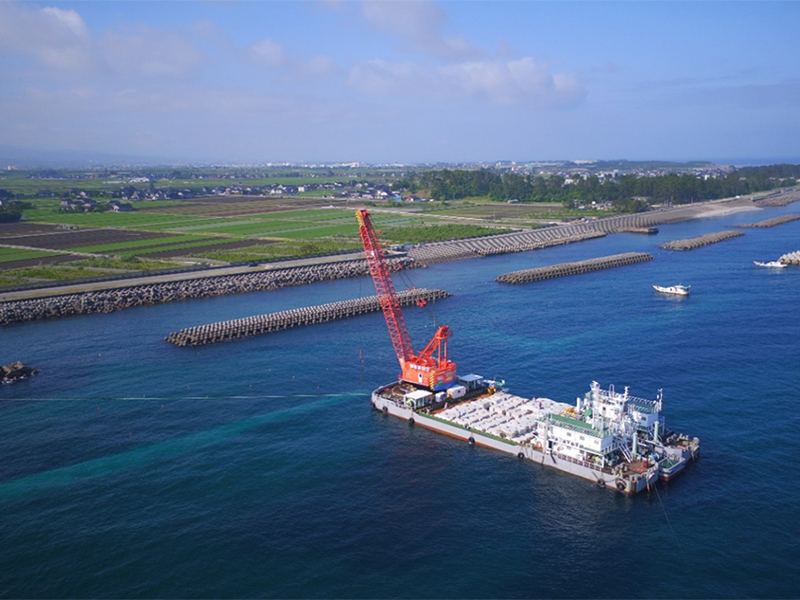

2021年6月15日

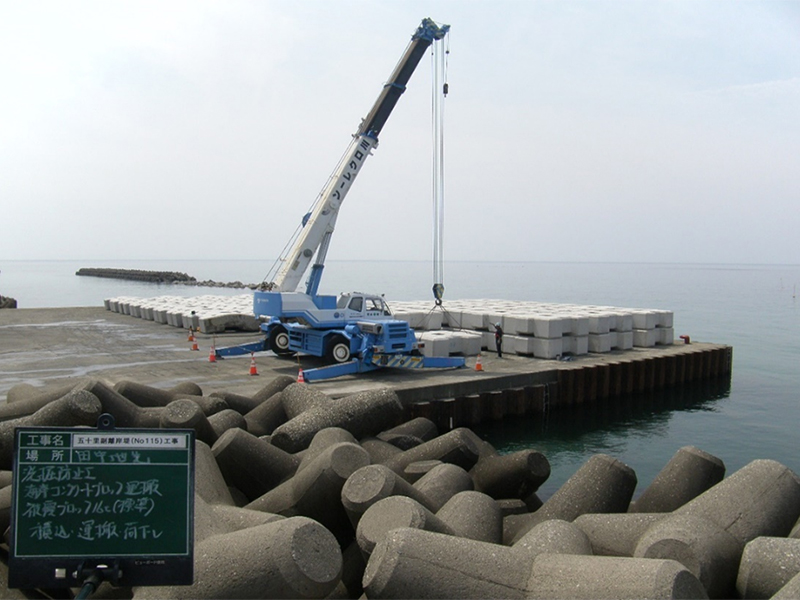

被覆ブロックの据付
基礎部を保護する為の被覆ブロックを据付しました。300t吊級起重機船には、1度に約50個(約900t)のブロックを積込、据付しました。
2021年6月11日

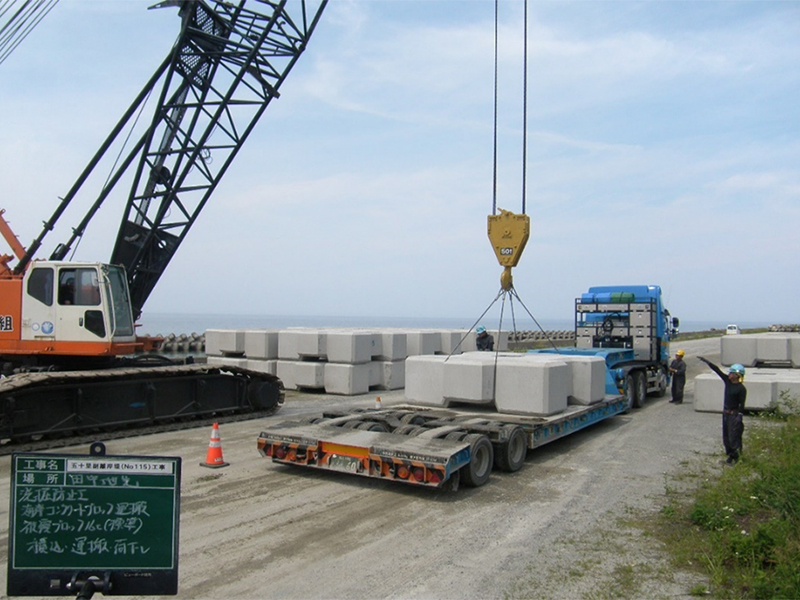

被覆ブロックの運搬
基礎部に使用する岩石を保護する為の被覆ブロックを運搬しました。
2021年5月27日
捨石均し作業

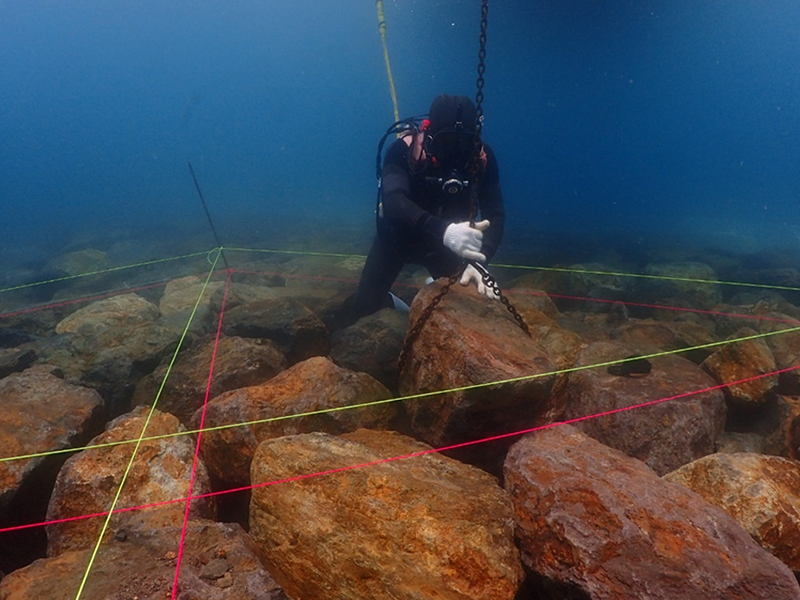

ブロック据付箇所の基礎となる岩石投入と捨石均し作業です。投入は砕石同様ガット船(590m3級)で行いました。捨石均しは、潜水士が岩石(200~1,000㎏/個)を1個ずつ丁寧に並べています。
2021年4月30日

水中部の工事が始まりました。
水中部では潜水士が丁寧に設置します。
2021年4月22日
ガット船です。

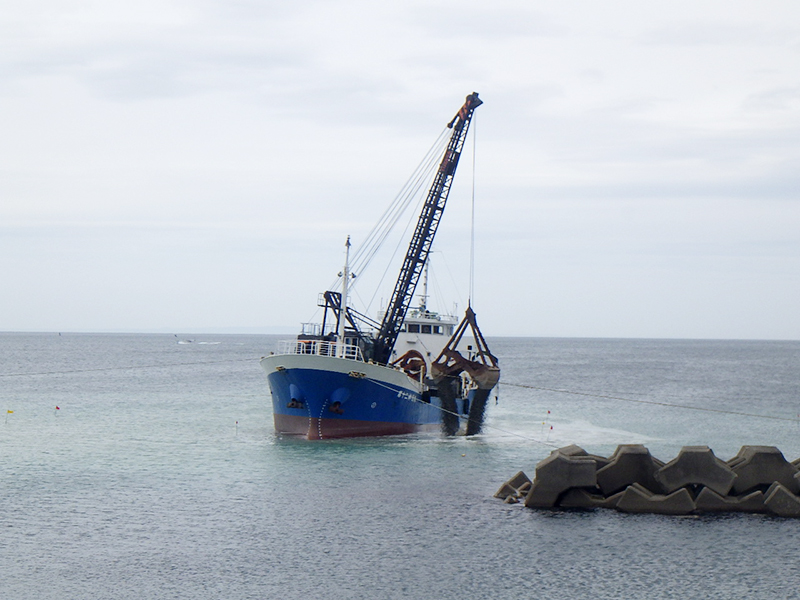

現況地盤(砂)と基礎部に使用する岩石とのなじみをよくする為に砕石を投入します。砕石は50mm以下を使用しています。投入はガット船(590㎥)で行いました。

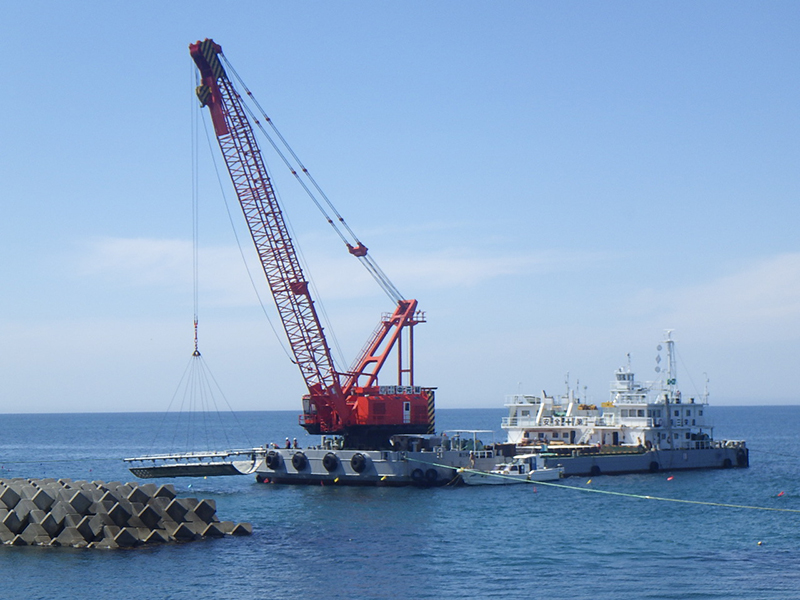

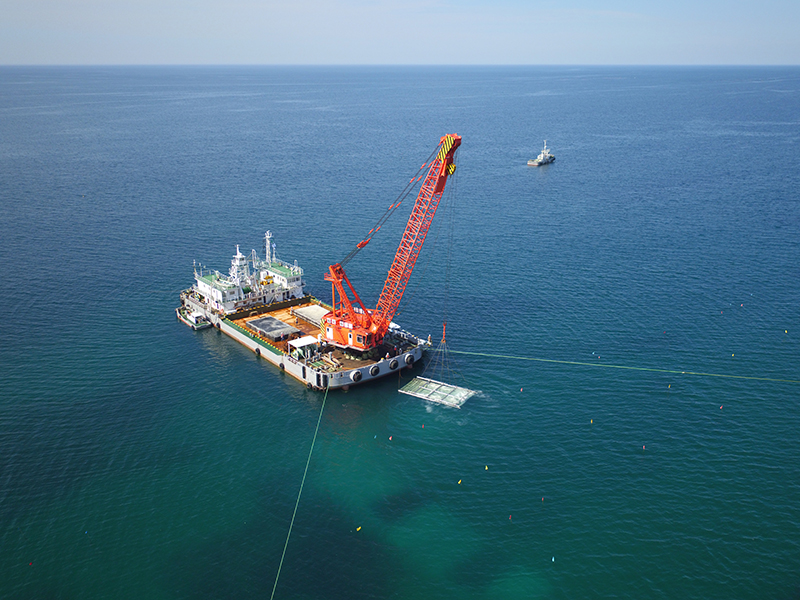

2021年4月18日
北陸では最大級の起重機船です。
基礎工を保護するため、アスファルトでできたマットを設置します。使用している起重機船は300t吊です。北陸では最大級の起重機船です。
